目錄:一、鋼背楞產品簡介,二、鋼背楞設計,三、主體深化設計,四、鋼背楞體系加固,五、鋼背楞體系質量控制,六、鋼背楞與木/鋼模板對比,七、鋼背楞體系施工總結

四、鋼背楞體系加固,操作流程:1、技術交底:安裝前向班組作業人員進行技術交底,現場需做樣板,經監理及建設單位人員認可后方可進行大面積施工。2、測量放線:在檢查并確認地面的平整度之后,根據建筑設計圖紙和剖面圖的要求,在地面上畫出結構邊線。并根據結構邊線畫出定位線。3、墻柱鋼筋綁扎、機電設備和給排水管道安裝及驗收:墻柱鋼筋綁扎、機電設備和給排水管道的安裝工作,安裝完成后,要獲得甲方或監理確認方可進行下一步工作。4、板安裝:模板安裝前應保證設計的預埋件、預留洞口已留置好,管線已鋪設完畢;剪力墻的端柱、角柱、暗柱鋼筋綁扎完畢并已經驗收合格。5、鋼背楞加固:根據鋼支撐施工圖,按照圖紙編號進行加固,次背楞為40mm*40mm*2.5mm方鋼,間距200mm,主背楞主背楞由兩30mm×50mm,壁厚2.75mm矩形鋼管及特制連接件組成,間距450mm,螺桿眼間距450mm,陽角鎖局、陰角加固件、墻端橫杠必須按照方案安裝完畢(注意:陰陽角及墻端加固時必須、圓盤螺母同時加固)。6、支模架+頂板:支模架采用碗扣式支模架,按照方案將支模架及頂板模板進行搭設完畢,組織驗收合格。7、梁板鋼筋綁扎、機電設備和給排水管道安裝及驗收:開始綁扎鋼筋及機電設備和給排水管的安裝工作安裝完成后,要獲得甲方或監理確方可進行下一步工作。8、標記和糾偏:在豎向模板固定到位之后,需要檢查模板外邊角部位的垂直度,并根據檢查結構確定是否需要進行糾偏。9、混凝土澆筑:混凝土澆筑宜采用泵送方式進行,施工時限先澆筑剪力墻、柱、梁,然后再澆筑水平樓板?;炷恋臐仓璺謱訚仓?,并連續進行,防止混凝土出現“冷縫”現象。

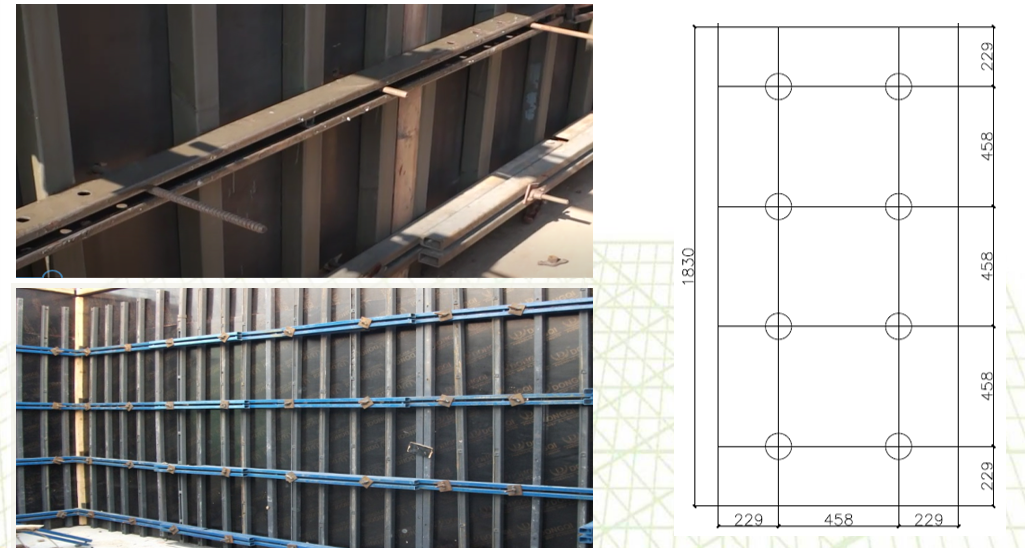

剪力墻加固:1、915mm*1830mm模板對稱布置8個螺桿孔洞,保證模板正反面均可使用;2、模板拼縫處、陰陽角位置設置40mm*40mm方木;

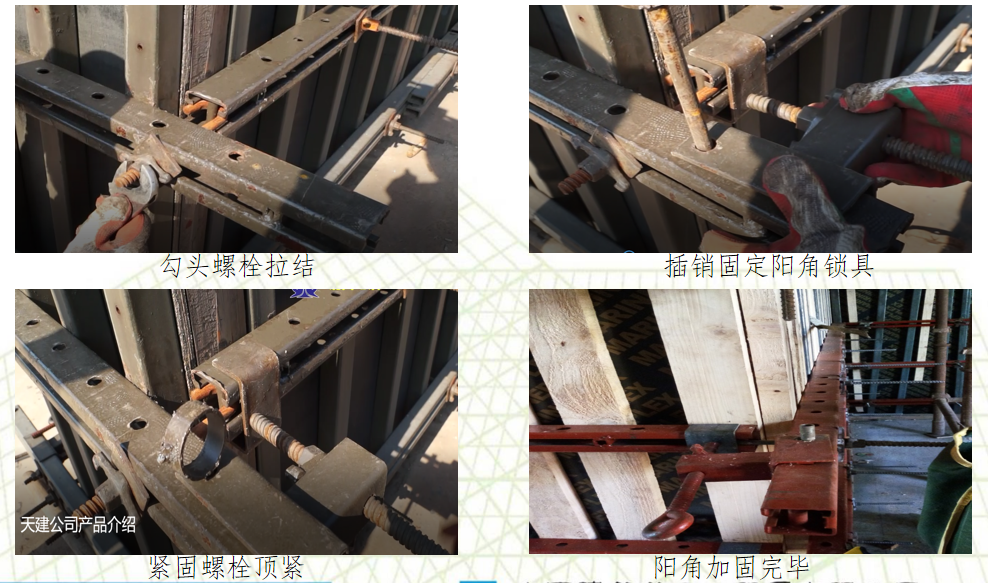

墻端大于250、轉角陽角:采用多功能鎖具,陽角拉鉤(拉)+陽角鎖具(頂)方式,兩個方向加固,將陽角鎖死,防止?jié)q模;陽角鎖具卡、圓盤螺母同時加固,一頂一緊 ;

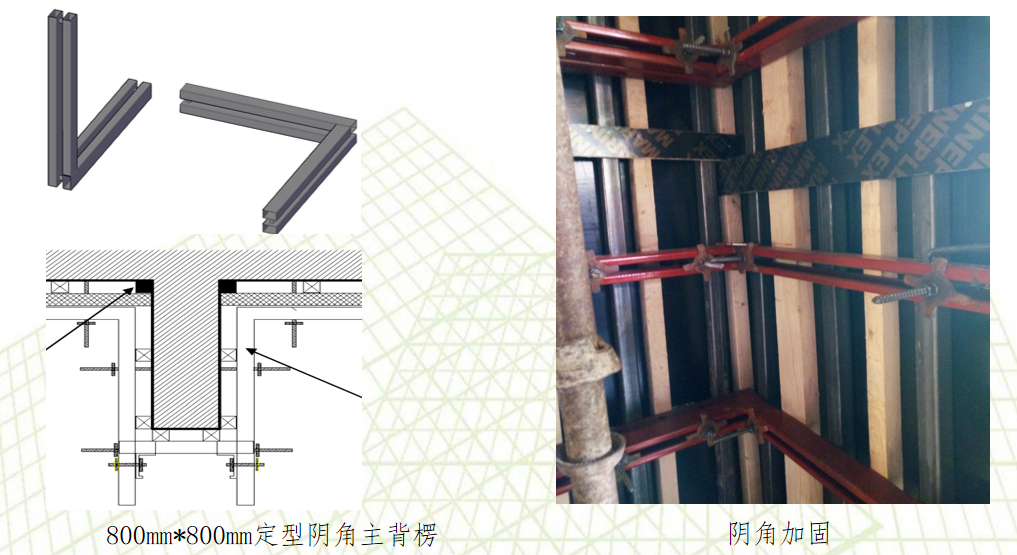

陰角加固:墻體的陰角處采用是L 型主背楞,L 型主背楞頂住主背楞,通過不少于兩個穿墻螺栓將L 型主背楞與主背楞鎖緊。陰角部位第一道螺桿孔距陰角距離250mm;

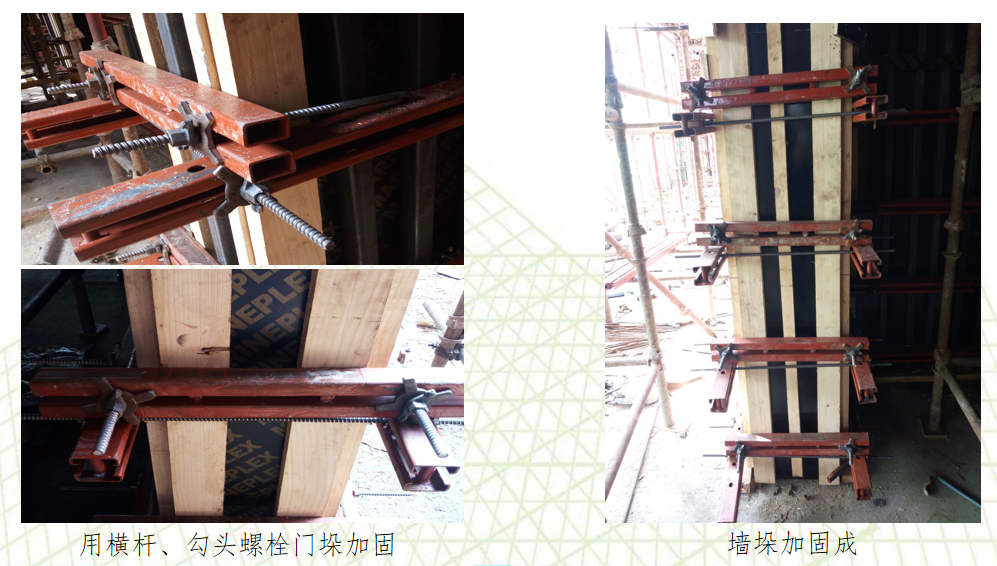

墻垛加固:用螺桿將剪力墻兩側主背楞進行拉結,然后用勾頭螺桿將堵頭橫桿與主背楞進行拉結,在實際加固過程中墻端橫桿梁板螺栓應同時擰緊,嚴禁先擰緊一頭,在加固另一頭;
墻垛加固:用螺桿將剪力墻兩側主背楞進行拉結,然后用勾頭螺桿將堵頭橫桿與主背楞進行拉結,在實際加固過程中墻端橫桿梁板螺栓應同時擰緊,嚴禁先擰緊一頭,在加固另一頭;
實測實量:1、剪力墻垂直度、平整度、截面尺寸實測合格率95%以上;2、樓板厚度采用預埋止水節控制,現場實際效果較好;3、頂板水平度控制還需加強,后續加強過程控制;4、由于窗洞口一次帶走,窗洞口加固體系有欠缺,目前窗洞口成型較差;

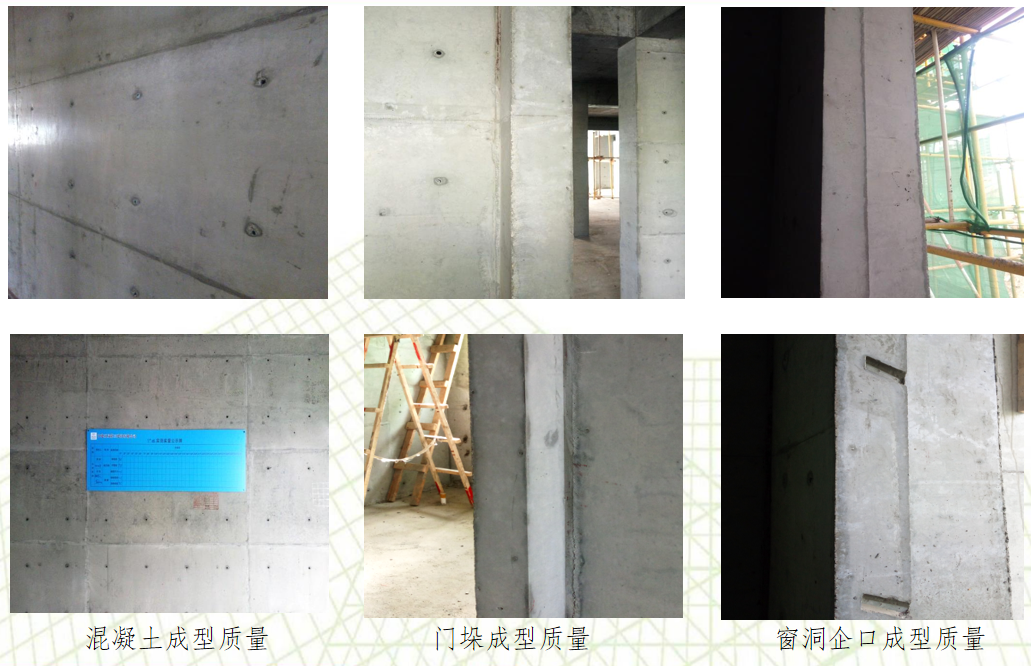

感官質量:1、新模板混凝土成型質量較好,隨著模板使用次數增多,需及時更換新模板,保證混凝土成型質量;
