鋼背楞薄抹灰及免抹灰:一、實施概述;二、深化設計與施工方案;三、標準化加工及制造;四、現場安裝及驗收;五、實測實量檢測體系

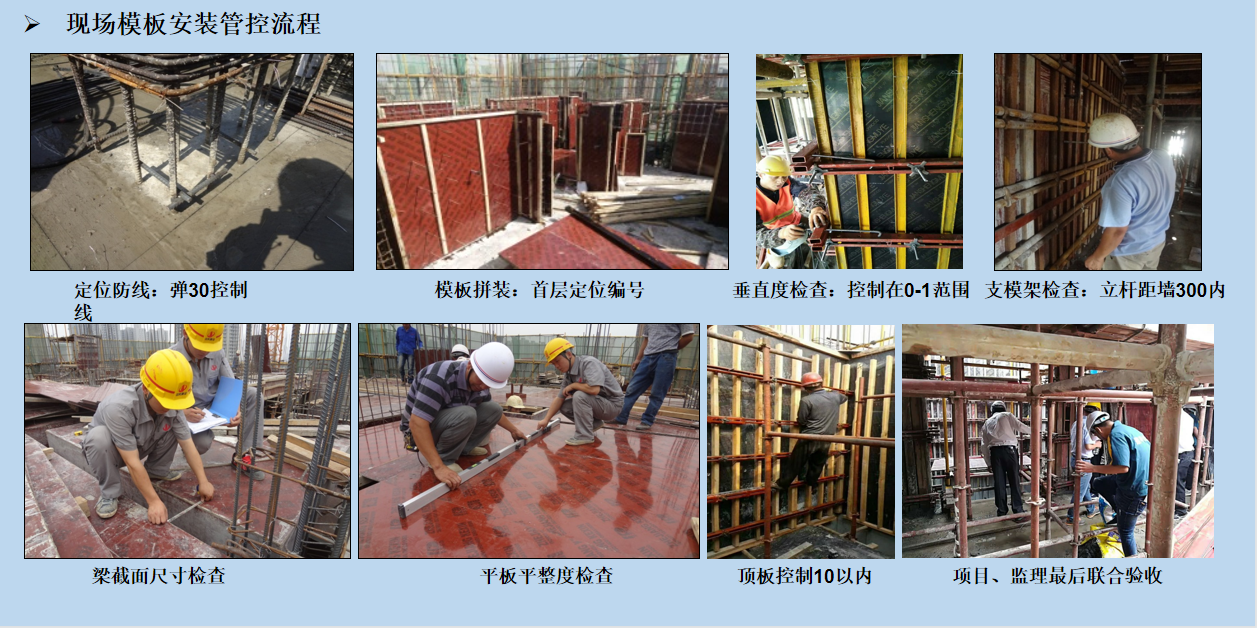

(1)鋼背楞建造技術體系-樣板先行展示:為了確保免抹灰工藝,現場實施工法樣板現行,通過鋼背楞樣板評審后才能在主體結構中大面積實施。

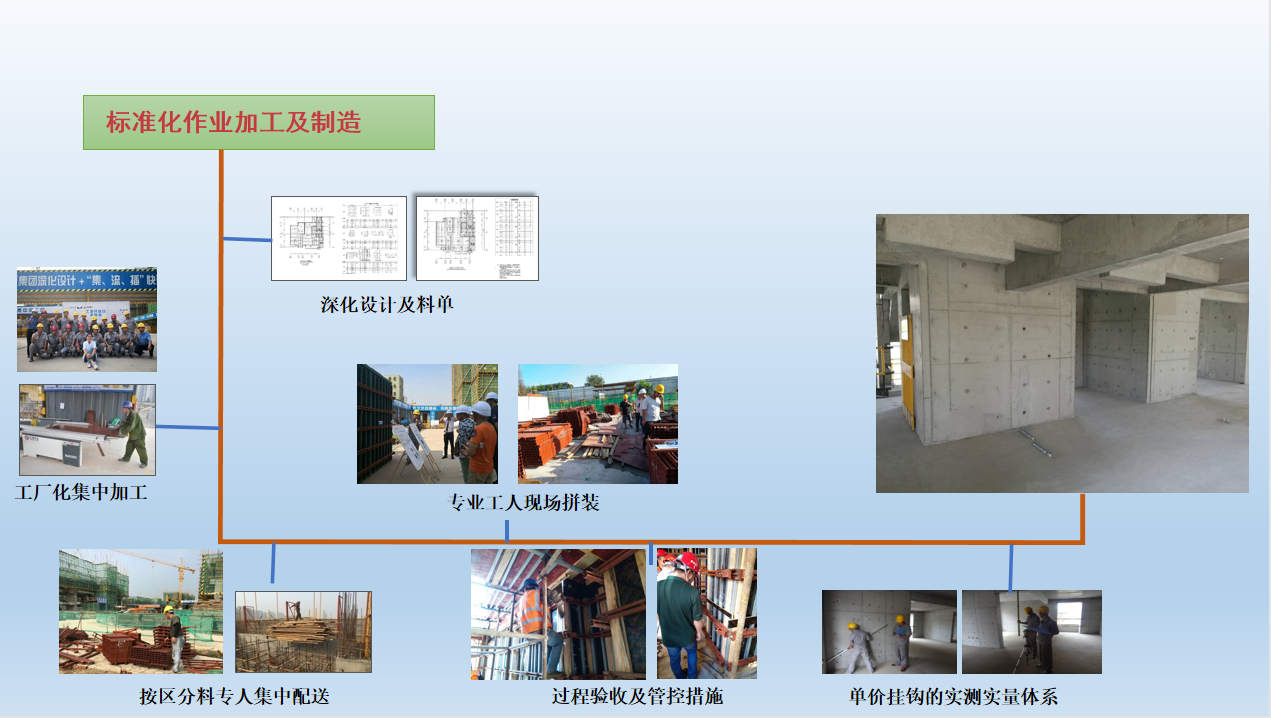

(2)標準化作業加工及制造:深化設計及料單,工廠化集中加工,按區分料專人集中配送,專業工人現場拼裝,過程驗收及管控措施,單價掛鉤的實測實量體系。

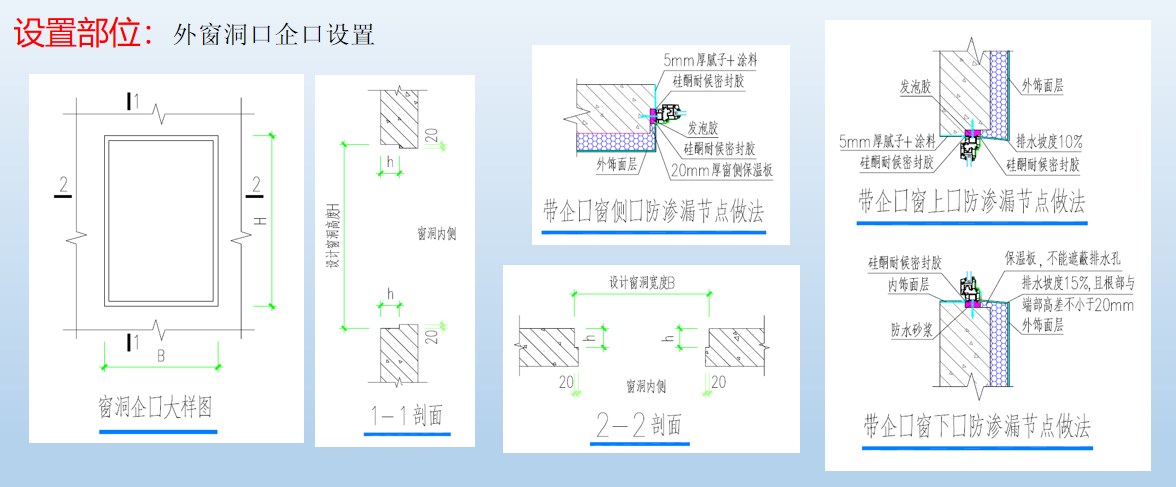

(3)外窗洞口企口設置:優化要點:除鋪窗臺石的外窗洞口應設計企口,窗外側洞口尺寸與窗框尺寸確定。企口高度為20mm,窗壓企口10mm,塞縫的厚度為10mm。企口留設的寬度h=1/2墻厚+1/2窗框?qū)挾龋ù翱蚓又胁贾脮r)。

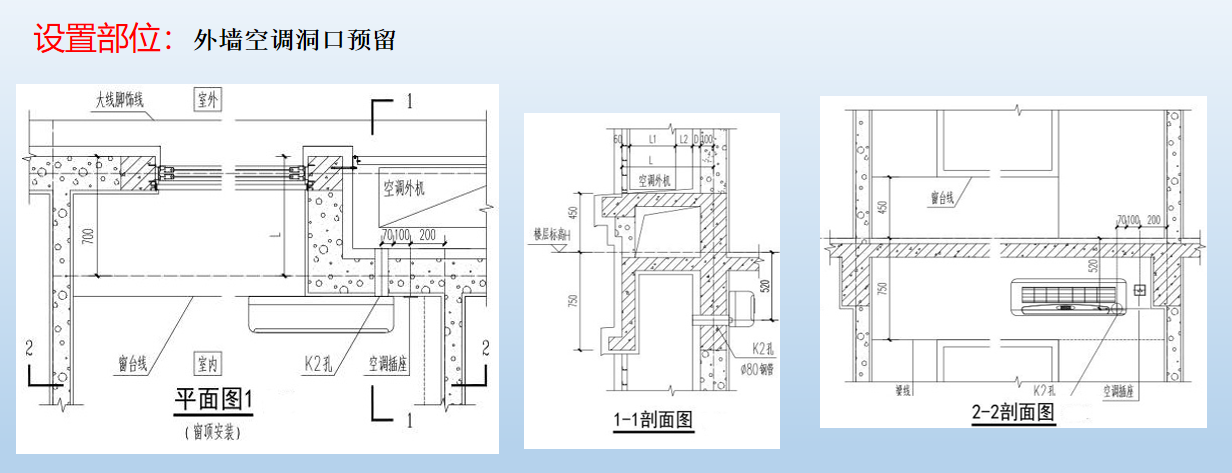

(4)外墻空調洞口預留:空調插座、空調孔應設置在同一面墻上,且空調插座高于空調孔220mm左右。空調孔預留應向外有坡度應為5%~10%坡度,防止雨水倒灌。凸窗類空調孔預應高于空調主機位建筑完成面5公分,防止雨水倒灌。

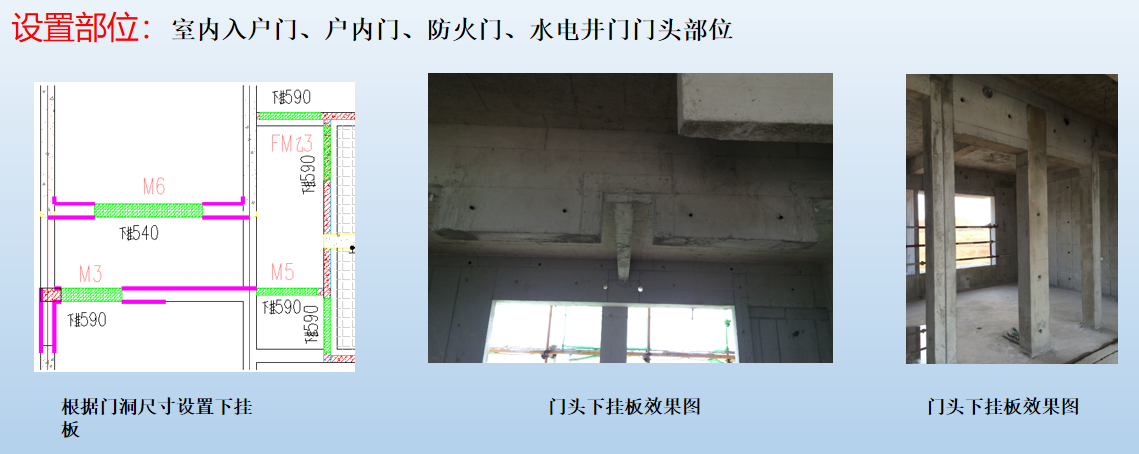

(5)室內入戶門、戶內門、防火門、水電井門門頭部位:門洞口上部均采用下掛板/梁,配筋按設計說明要求配置。下掛板/梁高度=梁底距離結構板距離-地面建筑厚度-門洞高度尺寸-20mm。

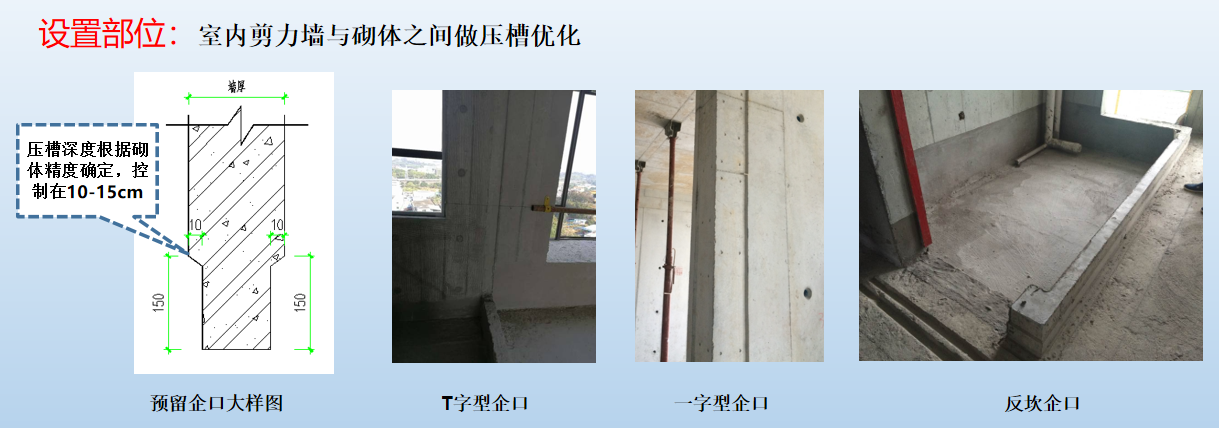

(6)室內剪力墻與砌體之間做壓槽優化:企口部位壓槽尺寸為 10mm×150mm,倒角按≥45°且<90°留設;T 字型交接處壓槽寬度同砌體墻寬度(含抹灰厚度),深度為10mm;主要壓槽部位為磚墻與混凝土交界處如:墻側、梁底、下掛梁側、砼反坎等;踢腳線處不強制要求留企口,視項目踢腳線形式確定。

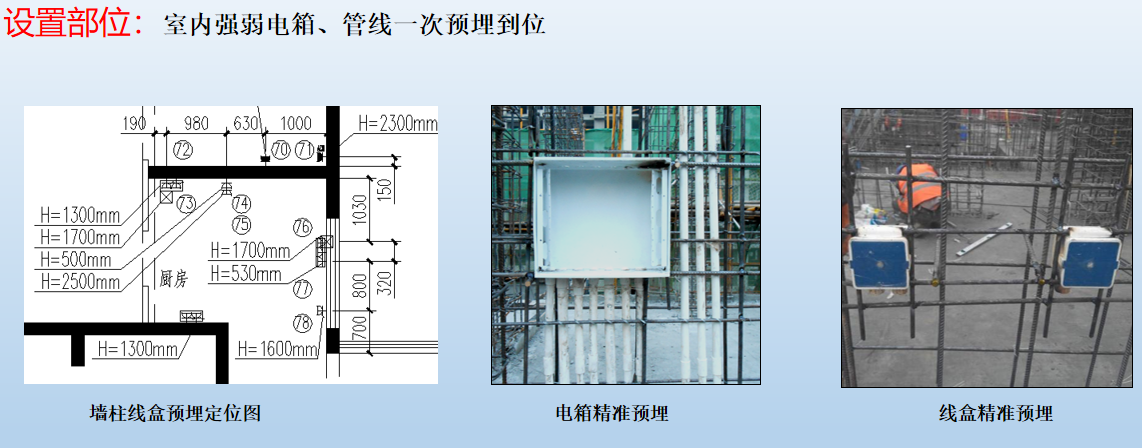

(7)室內強弱電箱、管線一次預埋到位:通過圖紙水電精準定位將室內墻柱、頂板上電箱、線盒、開關面板等精確定位。施工中利用鋼筋精準定位電箱線盒位置,一次性澆筑完成,避免二次預埋。

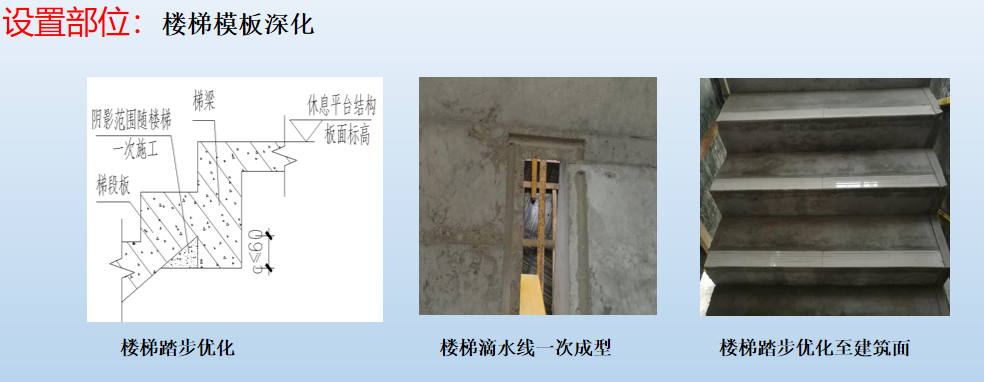

(8)樓梯模板深化:樓梯踏步面層標高優化至建筑面,結構一次成型避免二次粉刷。梯板與梯梁交接處小三角可混凝土填平。樓梯滴水線一次澆筑成型,避免二次抹灰粉刷。

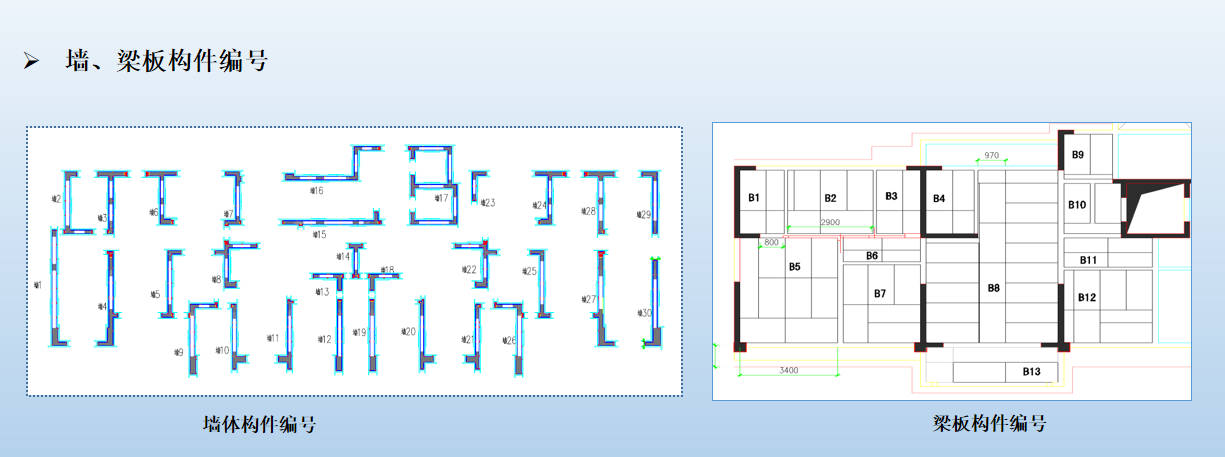

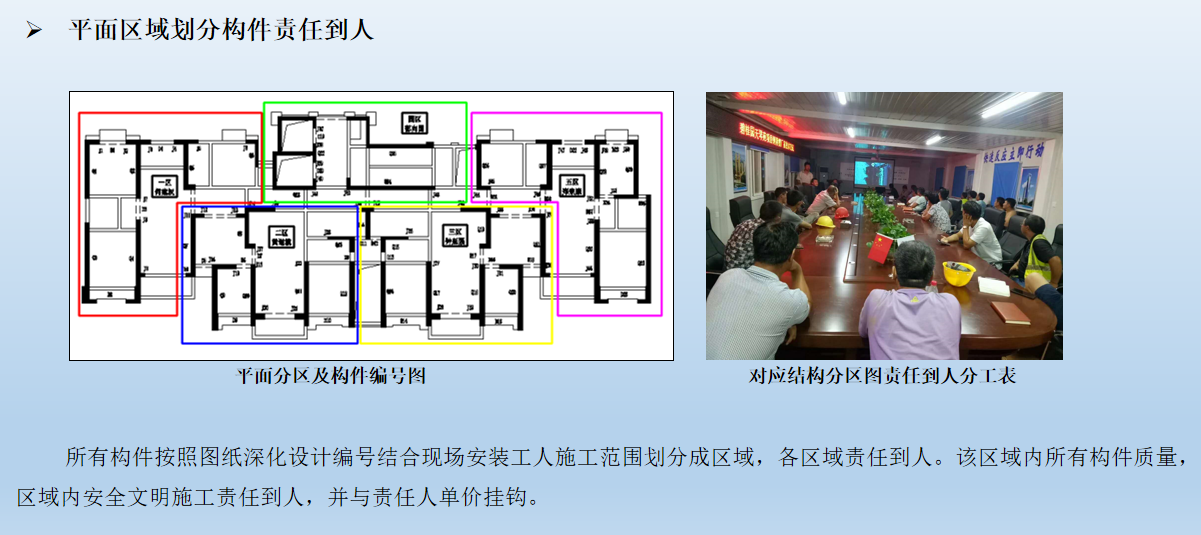

(9)墻、梁板構件編號:墻體鋼背楞編號是落實責任到人制度的基礎: 根據施工班組和工人作業情況,將墻體、梁板所有鋼背楞構件進行編號。每一各墻、頂板都有對應編號,方便定位和定責。 為后期圖紙深化,工人責任分工,領料,實測等提供定位依據。

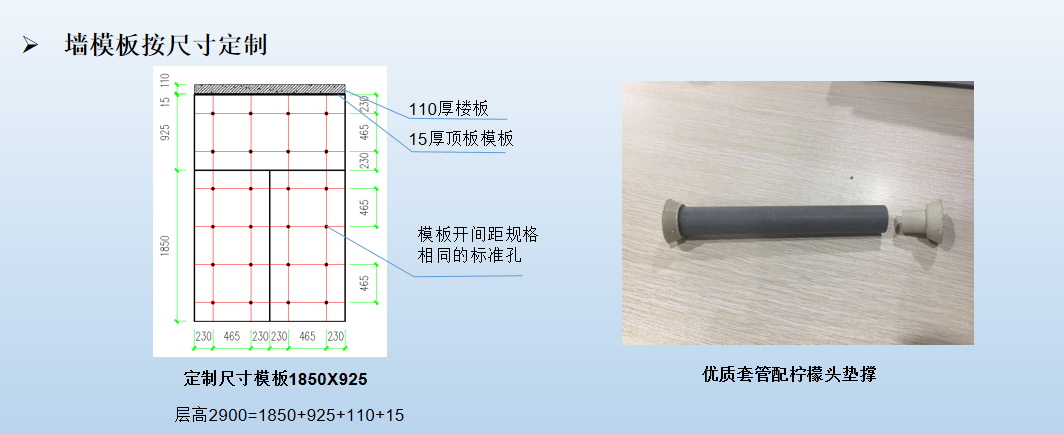

(10)墻模板按尺寸定制:確定模板模數: 根據層高定制模板尺寸,達到墻模板整板拼裝,避免裁板浪費。模版眼打孔優化設計:模版眼開孔根據模板尺寸打標準眼,孔距均勻分配,兩側邊眼距離符合平板模數。標準眼開孔達到模板可以正反面使用的效果。穿墻螺桿套筒選擇:穿墻螺栓套筒選用優質PVC套筒,避免混凝土澆筑過程中破壞造成螺桿無法拆除,端頭加固采用檸檬頭墊撐。

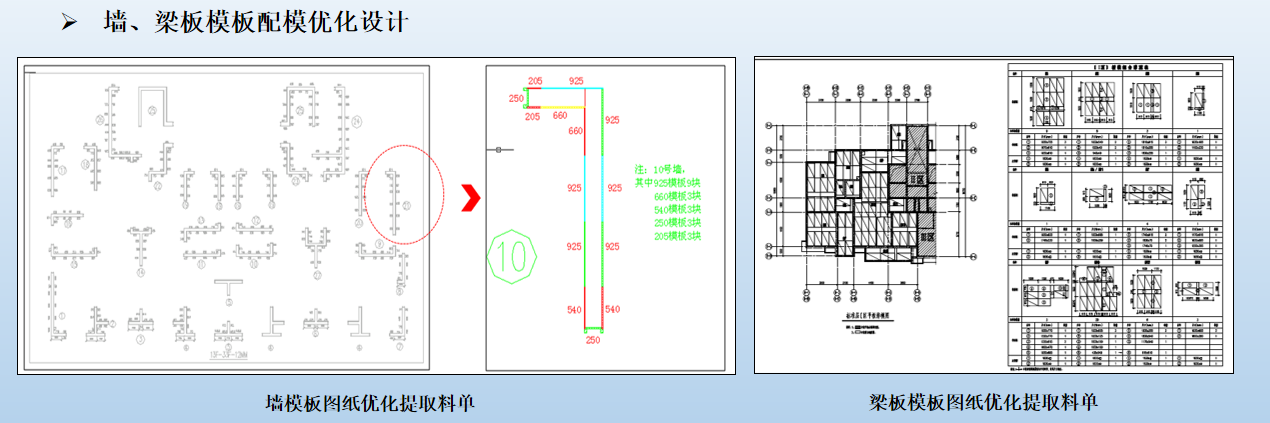

(11)墻、梁板模板配模優化設計:配模每面墻根據編號進行深化配模,明確每面墻的模板尺寸,堵頭拼接方式及位置。 材料統計根據配模圖將每面墻的模板數分規格進行統計,每面墻需要的鋼背楞、螺桿、套筒、檸檬頭數量分規格進行統計,形成統計表。

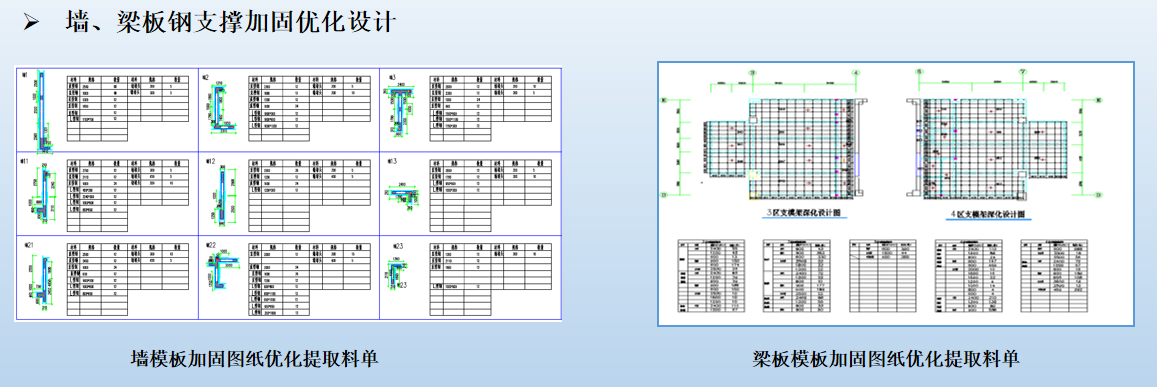

(12)墻、梁板鋼背楞加固優化設計:模板加固每面墻、梁板根據編號進行鋼支撐加固體系深化配置鋼支撐體系。明確每面墻,頂板的方鋼規格尺寸,排布間距及位置。材料統計根據加固圖將每面墻、梁板加固材料分規格進行統計,形成統計表。
